官塘校区二期工程进展通报(2018年1月)

来源:基建科 发布时间:2018-01-08 00:00:00 浏览次数: 【字体:

       根据学校总体规划及相关工作要求,新校区建设办在学校领导的正确领导和学校各相关部门的支持下,积极推进官塘校区二期项目建设进度。除5#实训车间已竣工交付使用外,现已启动4#教学楼、6#实训车间和15#学生宿舍等3个单体项目,这3个项目总投资约2.1亿元,总建筑规模85743平方米。

       截至目前,上述3个单体项目建设进度如下:

      (1)4#教学楼:北楼已完成桩基施工,进入承台及地梁施工阶段,计划春节前完成地台(正负零);南楼地下层施工勘察完成80%,进入旋挖桩施工阶段,计划春节前完成旋挖桩基础施工。

      (2)6#实训车间、15#学生宿舍已正式开工,计划春节前完成独立柱基施工。

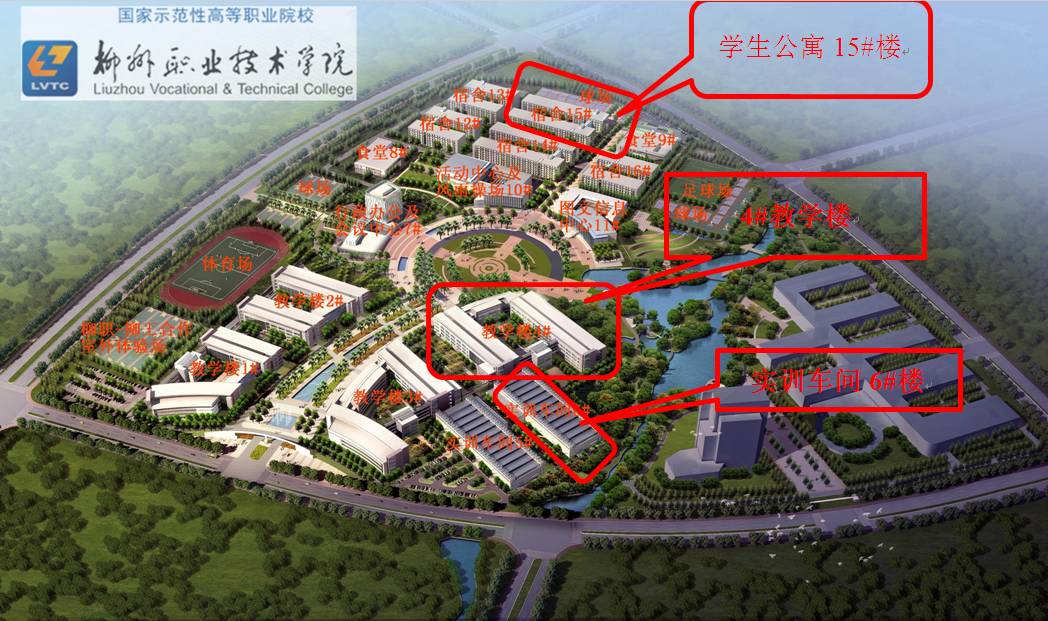

图为规划建设中的实训楼6#车间、学生公寓15#和4#教学楼位置示意图

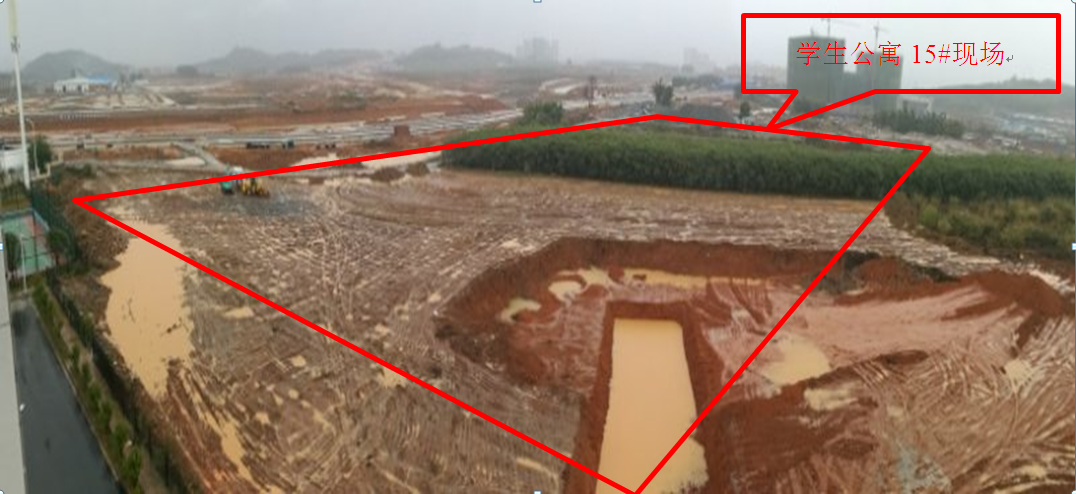

图为学生宿舍15#楼进场施工现场

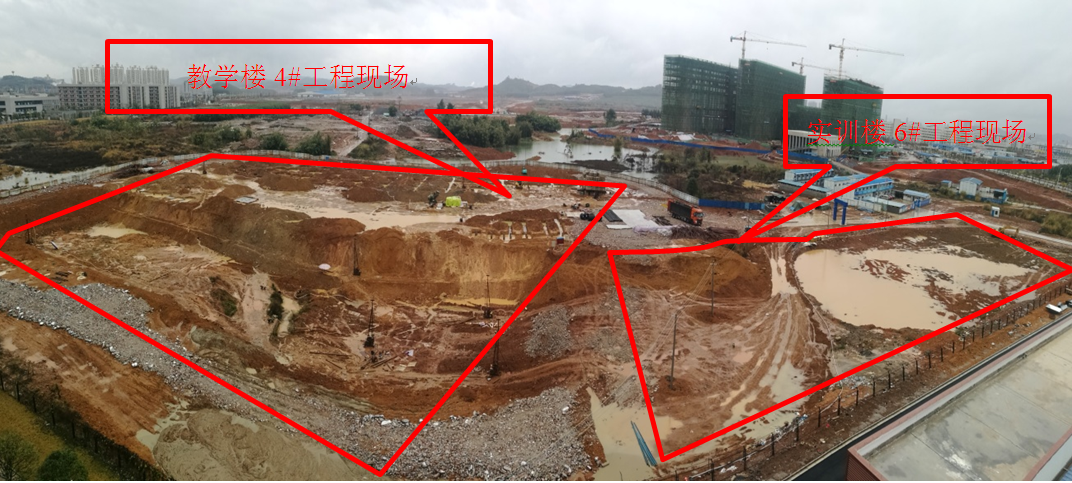

图为4#教学楼和6#实训楼施工现场






终审:俞罗明
